La New Social Living Development Ltd (NSLD), société à finalité spécifique et filiale de la National Housing Development Co. Ltd (NHDC), est chargée de construire 12 000 unités de logement.

NeXTeracom | Level 1 | Tower 1 | Rue Du Savoir | Cybercity | Ebene
(+230) 468-7020

contact@nsld.mu

© 2024 New Social Living Development Ltd.

Circonscription No 6 – 184 Appartements

ÉlémentDétail
Nombre d’appartements184
Type d’appartementEn rangée (rez-de-chaussée + 1 étage)
Superficie totale61 m² (32 m² au rez-de-chaussée et 29 m² à l’étage)
Nombre d’appartements pour personnes handicapées12
Caractéristiques des appartements– Deux chambres
– Salon
– Salle à manger
– Cuisine avec table en béton, évier et robinet
– Toilette et salle de bain avec équipements sanitaires
– Peinture intérieure et extérieure
– Portes et fenêtres en aluminium avec ouvertures adéquates pour la lumière naturelle et la ventilation
– Câblage électrique en gaines et système de mise à la terre, interrupteurs, prises et éclairages
– Carrelage dans les toilettes, salles de bain, plan de travail et dosseret de cuisine
– Provision pour la collecte des eaux de pluie
– Provision pour réservoir d’eau et chauffe-eau solaire sur le toit
– Clôture en grillage jusqu’à 1,8 m de hauteur entre chaque unité
– Appartements pour personnes handicapées avec rampe d’accès pour fauteuils roulants et caractéristiques conformes aux normes internationales
– Membrane d’étanchéité sur la structure du toit
Date de début du projet31 août 2023
Date de finalisation prévue21 janvier 2025

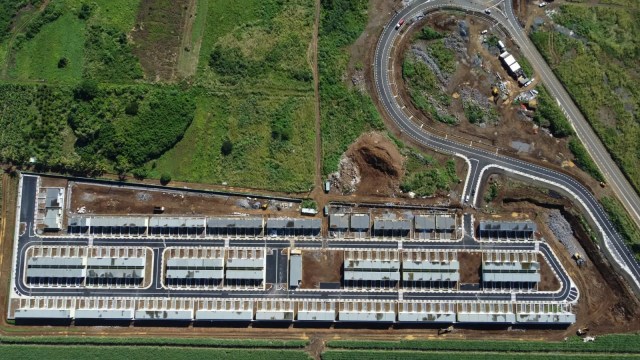

Progrès des travaux83% (au 04 décembre 2024)

Description

Le projet Goodlands (près du Traffic Centre) consiste en la construction de 184 appartements en rangée de type rez-de-chaussée + 1 étage. Chaque appartement, d’une superficie totale de 61 m², comprend deux chambres, un salon, une salle à manger, ainsi qu’une cuisine entièrement équipée. Les logements sont bien conçus pour maximiser la lumière naturelle et la ventilation, avec des aménagements adaptés aux personnes handicapées. Le projet inclut des infrastructures telles que des routes asphaltées, un réseau de drainage, et des espaces verts aménagés. Le progrès des travaux, au 04 décembre 2024, est de 83%, avec diverses étapes de construction déjà bien avancées. La date de finalisation est prévue pour le 21 janvier 2025. Les unités sont situées à proximité des transports publics et des installations commerciales, offrant un cadre de vie pratique et confortable.
